近日,77團供電所的外線工人正在77團團部更換10千伏、400伏共桿供電線路。這是該供電所對轄區電力設施進行全面升級改造,全面提高團場用電質量的一個縮影。

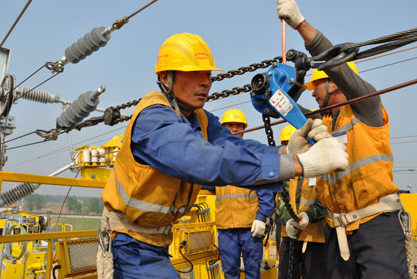

記者在施工現場看到,12米高的電桿頂端,施工人員腳踩C字型登桿腳扣、腰系保險帶,正用TKK手扳葫蘆,把新更換的電線收緊、扣牢;安全帽下,汗水順著他們的臉頰,一個勁往下滴施工人員全然不顧,一心確保工作按期、保質保量完成。
供電所線路改造負責人師海軍說,目前77團農網改造進度,在團部包括低壓線和高壓線線路改造以基本完成80%,剩下的20%,如果材料、人員都跟上的話,在下個月中旬基本就能夠完成。新建的10KV線路已完成了30公里,舊線路更換改造這一塊目前已完成20多公里;在戶表這一塊目前我們已經對團部部分用戶更換到800戶,剩余1000多戶等電表到完后進行改造更換。如果材料能夠到位的話,預計在今年年底或是在明年上半年全部完工。
目前,三個施工隊正在利用TKK手扳葫蘆緊張施工更換電線中,所有工程將于明年上半年全面竣工。屆時該團的生產企業及 職工群眾將用上安全、稱心的電。
